您的位置: 中國核電信息網  >  國內核訊  > 三代核電AP1000依托項目2010年18大節點目標全面完成

三代核電AP1000依托項目2010年18大節點目標全面完成

來源: 國核工程有限公司 發布日期:2010-12-28

進度滿足計劃要求 技術取得進步明顯

      遠遠望去,高達43、9米的三門核電一號機組核島像一個巨型大鍋穩穩地矗立在工地上。2010年12月27日上午10時08分,隨著三門二號機組CA01的順利就位,我國三代核電AP1000自主化依托項目2010年度18個節點任務全部完成,三門核電現場管理機構(SPMO)員工奔走相告。

盤點18個完成節點

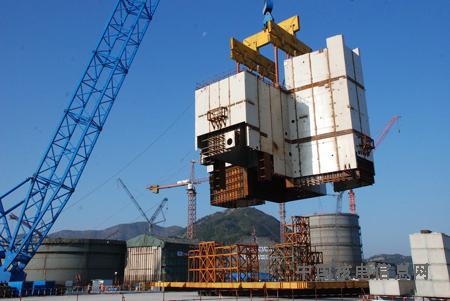

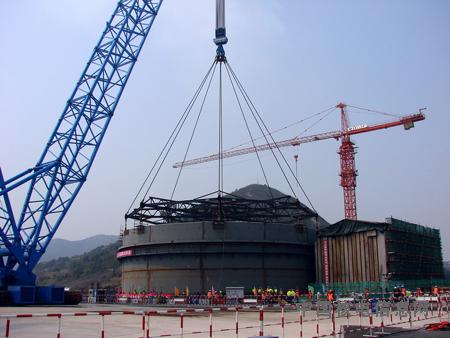

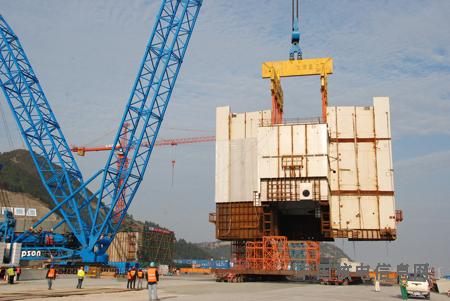

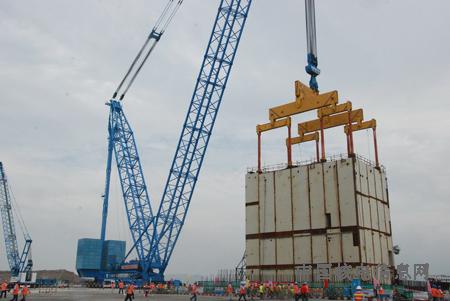

      2010年,AP1000依托項目共完成的18個節點是:三門一號機組CA01模塊就位、三門一號機組CV第一環、三門一號機組CV第二環吊裝完成、三門二號機組CV底封頭、三門二號機組CA20模塊吊裝完成、三門一號機組CV第三環就位、三門二號機組CV第一環吊裝、三門一號機組CV第四環吊裝完成、三門二號機組CA01模塊就位。

      海陽一號機組CA20模塊吊裝完成、海陽一號機組CV底封頭吊裝完成、海陽一號機組CV第一環吊裝完成、海陽二號機組第一罐混凝土吊裝完成、海陽一號機組CA01模塊就位、海陽一號機組CV第二環就位、海陽二號機組CV底封頭吊裝完成、海陽一號機組CV第三環吊裝完成、海陽二號機組CA20模塊吊裝完成。

進度滿足計劃要求

      2010年依托項目工程進度滿足了施工進度計劃要求,在18個節點中,三門一號機組CV第三環、三門二號機組CV第一環均提前提前半個月順利完成。三門一號機組CA01模塊、三門一號機組CV第四環、三門二號機組CA01模塊均提前3天完成。

      海陽一號機組CA20模塊、海陽二號機組第一罐混凝土、海陽二號機組CV底封頭、海陽一號機組CV第三環、海陽二號機組CA20模塊分別提前2天、9天、1天完成、2天、4天完成。

      已完成節點中,二號機組FCD較計劃提前42天完成;二號機組CA20吊裝節點進行了微調;一號機組CA20剪力釘事件影響了部分節點的按時完成,但是海陽SPMO通過組織趕工措施,追回了原定目標,使全部九個節點的完成滿足三級進度計劃要求。

施工技術明顯進步

      在已完成節點中,依托項目還在施工技術上都取得了明顯進步。三門二號機組FCD較三級計劃提前48天完成。二號機組核島第一罐混凝土澆筑采取了一系列改進措施,核島底板表面增加了混凝土抗裂鋼筋;混凝土配合比進行了優化;在混凝土表面覆蓋薄膜保濕養護;在溫差變化大和外部約束大的部位設置溫度應力監測點等,確保了筏基混凝土質量。

      三門二號機組CA20模塊與一號機組相比,二號機組CA20的7個KB設備模塊及樓板等均在組裝場地安裝完成,吊裝時不再使用配重塊進行調平。

      三門二號機組CV底封頭整體吊裝歷時1小時38分鐘,比一號機組CV底封頭吊裝縮短近2個小時。

      海陽一號機組CA20結構模塊整體吊裝歷時1小時40分,較全球首臺AP1000機組——浙江三門核電站一號機組CA20吊裝縮短20分鐘。

      海陽二號機組FCD較三級計劃提前42天完成,核島底板混凝土外觀質量獲得國家核安全局好評。海陽一號機組CA01結構模塊的運輸采用了三組索埃勒 Scheuerle運輸車,其中兩組為2縱列14軸線自驅式,一組為2縱列18軸線。

      海陽核電二號機組CV底封頭整體吊裝歷時1小時38分鐘,比一號機組CV底封頭吊裝縮短1個小時。

將困難踩在腳下

      施工中,三門、海陽現場管理機構(SPMO)克服了大量苦難,使得工程節點得以穩步推進。

      現場施工技術難點多,技術準備工作復雜,如CA20混凝土的澆筑、大型模塊及CV環體的變形控制等。三門SPMO組織各方專家在施工前對重大施工方案反復進行論證,并且針對施工方案、程序、MSR、ITP等文件的審批工作量大、流程多、周期長等特點,SPMO組織相關部門優化管理流程,縮短審批周期,確保了施工技術準備工作滿足施工進度的要求。

      上游條件滯后給三門后續節點施工帶來很大的壓力。模塊受設計的影響,到貨往往都滯后于現場施工進度的要求,造成許多后續施工活動不能按計劃進行,三門SPMO根據現場的條件,一方面積極協調各方,以POD會議、周例會、信函、現場巡查為手段,通過多種渠道解決發現的問題,及時處理影響施工的的不利因素,另一方面SPMO組織承包商優化施工邏輯,采取合理趕工措施,確保了節點按計劃完成。

      由于施工工期短,各項施工作業交錯進行,現場的接口問題如不及時協調,就會影響到工程的進展,因此三門SPMO建立了多個層次的會議制度,如現場計劃協調會,施工協調會等,確保了接口問題有效得以解決,確保了三門重要節點的順利完成。

      由于模塊化施工的特點,土建和安裝工作的界限已不是很明顯,許多土建和安裝施工活動交叉和平行進行,給現場的施工帶來了諸多安全隱患,為此三門SPMO實行了HELP(安全隱患消除)卡制度,每位去現場的SPMO員工都填寫安全隱患消除卡并由HSE部匯總整理,這對于消除現場安全隱患、提高HSE管理水平起到了重要的作用,為節點的順利完成提供了有利的保障。

      2010年海陽CV需完成的節點多,一直是多個作業面同時施工,對施工組織工作帶來很大困難。海陽SPMO根據施工組織設計及現場實際情況進行力能準備,以會議紀要、日?qǐng)?bào)、值班記錄、周報將信息共享,以POD、周例會、 信函、現場巡查為協調手段,及時處理影響施工的的不利因素,針對節點提前制作檢查清單,定期更新?tīng)顟B(tài),有力推進了管理進度,提高了管理工作的效率。

      海陽冬季氣溫較低,對現場施工影響較大,海陽SPMO針對海陽冬季特點編制了冬季施工措施,保證了現場施工質量、安全、進度。

安裝高峰即將來臨

      2011年,三門、海陽依托項目將迎來設備安裝高峰期,4月30日、8月31日,三門一號機組反應堆壓力容器和兩個蒸汽發生器將交付現場。2011年10月30日,三門一號機組CV頂封頭就位。2011年12月30日,三門一號機組環吊可用。2011年10月31日,海陽一號反應堆壓力容器也將運抵現場。

我來說兩句
網名: 您的聯系方式: (電話,手機)
驗證碼:
查看評論(0)
網友評論請注意

遵守中華人民共和國有關法律、法規,尊重網上道德,承擔一切因您的行為而直接或間接引起的法律責任。

中國核電信息網擁有管理留言的一切權利。

您在中國核電信息網留言板發表的言論,中國核電信息網有權在網站內轉載或引用。

中國核電信息網留言板管理人員有權保留或刪除其管轄留言中的任意內容。

如您對管理有意見請用意見反饋向網站管理員反映。

其他最新 供應信息
