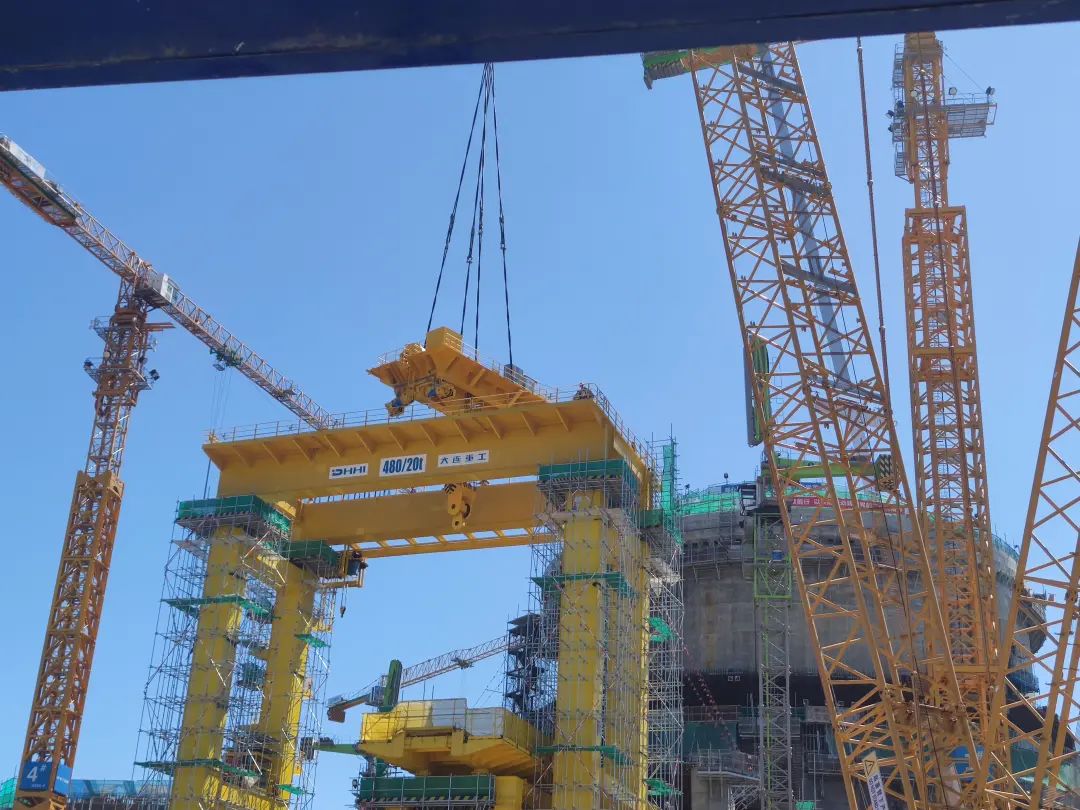

5月28日,經過一天緊鑼密鼓地現場準備和正式吊裝,中核五公司承建的三澳核電1號機組核島龍門架480噸小車成功吊裝就位。
自4月16日龍門吊安裝工作正式開始,至5月28日,歷經43天,480噸小車按期吊裝就位成功。在本次龍門吊安裝工作中,項目部團隊積極創新、尋求突破,為龍門架支腿片吊裝因地制宜采用了三機抬吊,并成功在兩天時間內完成兩榀支腿片一次吊裝就位工作,為安裝工作創造有利條件。小車吊裝完成,標志著480噸龍門架吊車的主體安裝工作已全部完成,為后續的調試奠定了基礎。欣喜過后是新的目標,按照施工計劃,接下來的一個月將進行480噸龍門架吊車上電、電氣試驗、載荷試驗、調試、補漆及收尾工作。
在更遠的未來,位于龍門架廠房外側的480噸龍門架吊車,將配合轉運平臺在核島安裝階段完成蒸汽發生器、壓力容器、穩壓器等設備的吊裝及引入,為核島建設提供極大便利。
