人造太陽磁體安裝拉開序幕 極向場超導線圈PF6吊裝就位

來源:中國核電工程有限公司 發布日期:2021-04-23

    當地時間4月21日,在法國南部卡達拉舍,國際熱核聚變實驗堆(ITER)托卡馬克裝置第四個重大部件——極向場超導線圈PF6成功落位,吊裝工作圓滿完成,標志著國際熱核聚變實驗堆磁體系統的安裝工作全面開啟。

    這是中核集團中國核電工程有限公司牽頭TAC1中法聯合體在2021年度完成的第二個重大安裝節點;此次吊裝的PF6線圈由聯合體成員單位中科院等離子體物理研究所制造供貨,是所有ITER超導磁體中最底層的、重量最大的,也是國際上研制成功的重量最大、難度最高的超導磁體之一。

    PF6線圈是ITER超導磁體中首個安裝到位的大型線圈部件,由9個繞制成雙餅結構的線圈本體以及一系列支撐附件組成,總重達400 噸,相當于兩架波音747飛機的重量。該線圈繞制所采用的鈮鈦超導導體長約13.5公里,線圈主體外徑約11.2米,呈餅式結構,外形類似中國古代的和氏璧,儲能量是我國EAST裝置最大極向場磁體的60 倍,它的正常運行將決定是否能夠“點亮”等離子體并維持等離子體的穩態“燃燒”,是決定ITER裝置運行成敗的最重要線圈之一。

    中科院等離子體物理研究所PF6項目團隊經過兩年多的攻關,成功掌握了該項核心技術。PF6線圈所有關鍵制造工藝及部件全部一次性通過ITER組織認證,雙餅制造合格率達到100%,超導接頭性能顯著優于ITER技術要求。

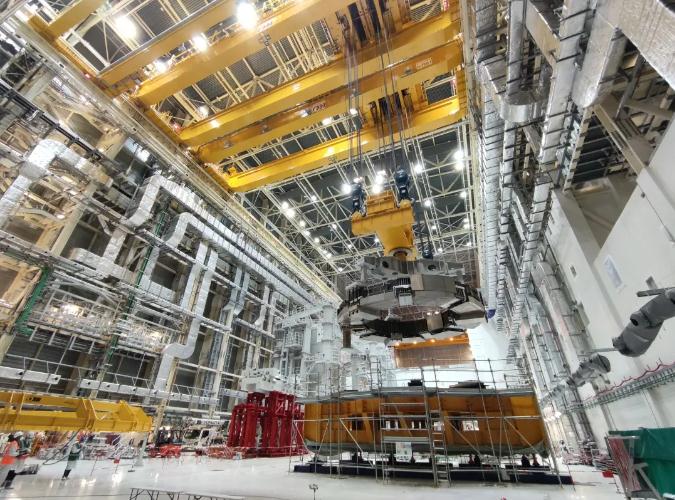

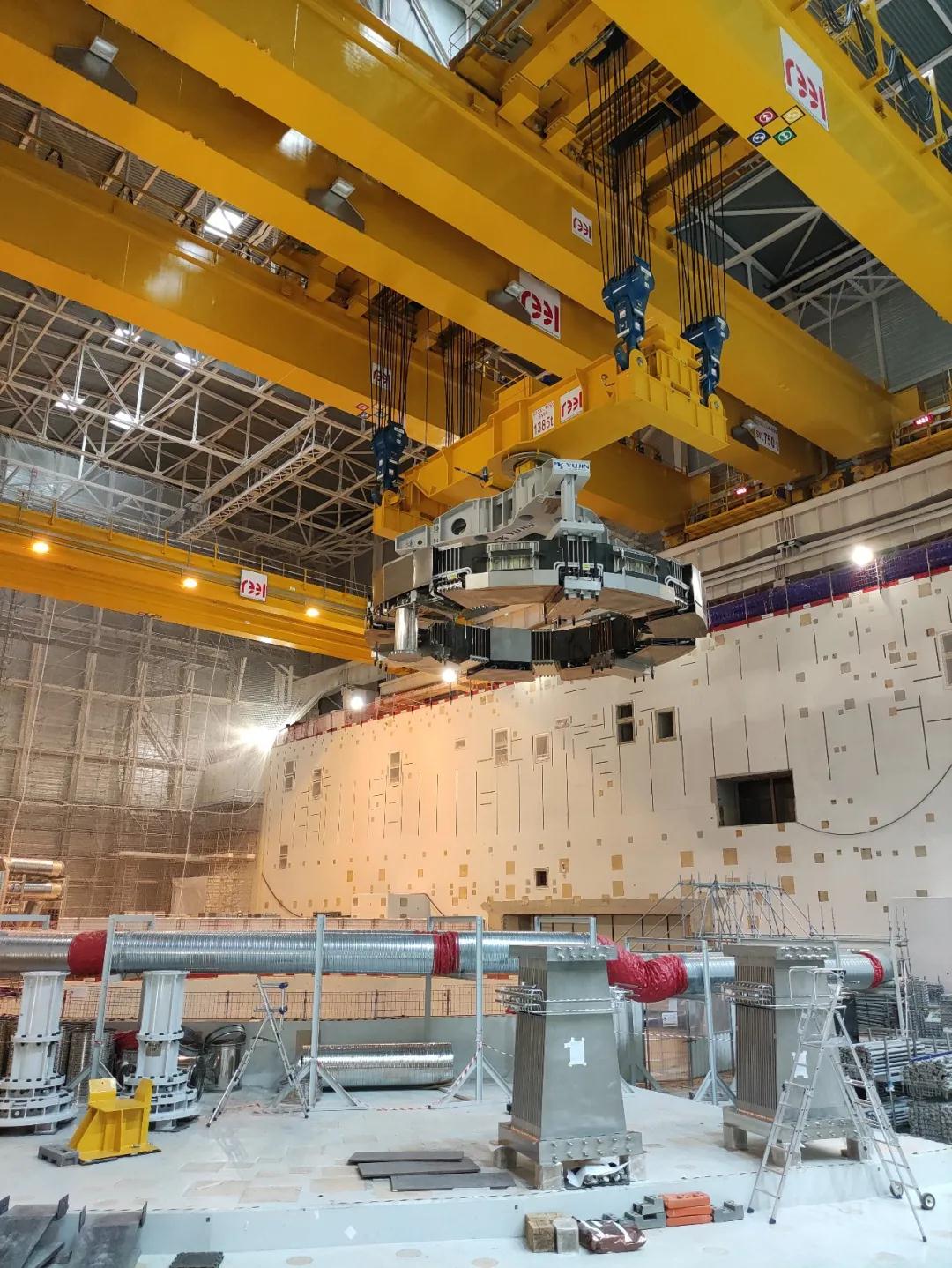

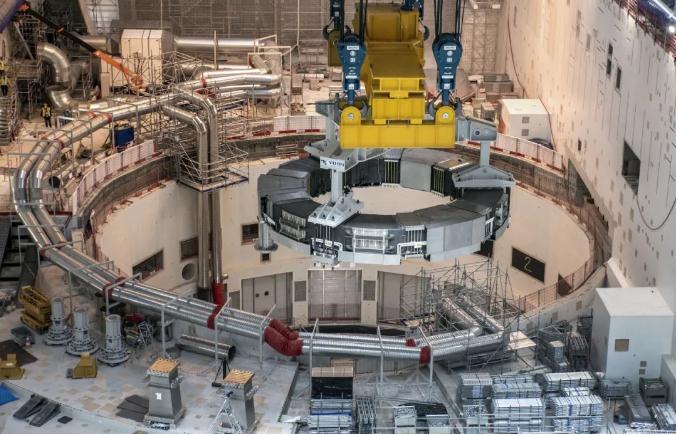

    PF6線圈本體凈重335噸,加上支撐附件、夾持裝置與吊裝工具總重將近500噸,吊裝難度大,整個PF6線圈水平面位置定位和角度定位有極高的精度要求,TAC1團隊多次開展沙盤推演,制定應急預案,模擬吊裝演練。在長達8個小時的吊裝工作中,聯合體團隊緊密配合、通力合作,PF6線圈一次成功落位。

我來說兩句
網名: 您的聯系方式: (電話,手機)
驗證碼:
查看評論(0)
網友評論請注意

遵守中華人民共和國有關法律、法規,尊重網上道德,承擔一切因您的行為而直接或間接引起的法律責任。

中國核電信息網擁有管理留言的一切權利。

您在中國核電信息網留言板發表的言論,中國核電信息網有權在網站內轉載或引用。

中國核電信息網留言板管理人員有權保留或刪除其管轄留言中的任意內容。

如您對管理有意見請用 意見反饋 向網站管理員反映。
