五大联赛揭幕战/曼联 乌龙球/篮球直播360/2026世界杯在哪

用戶名:
密碼:
驗證碼:
首      頁 核電新聞 政策法規 聚焦核電 核電站一覽 國產化 核電技術 招標信息 專家點評 人物風采 核電視頻 技術論文 供應信息 核 安 全 后端處理 工程圖片 走進核電 供應商名錄 核科普 會議會展 合作交流 政經要聞 網上展臺 核電圖書 企業招聘 求購信息
您的位置:中國核電信息網  >  企業資訊  > 中核五公司完成福清核電6號機組500kV倒送電中壓電纜敷設

中核五公司完成福清核電6號機組500kV倒送電中壓電纜敷設

來源:中國核電信息網 發布日期:2020-06-01

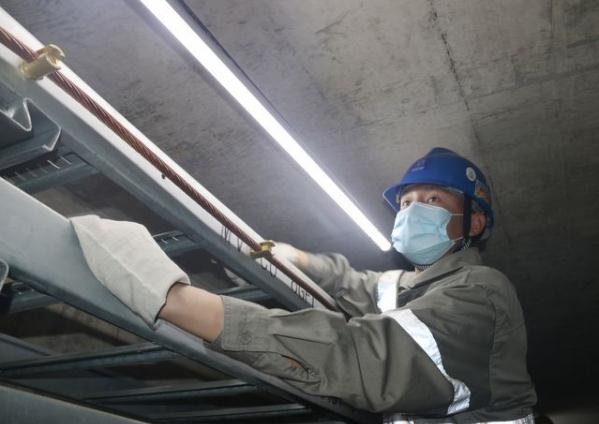

    5月26日16 點30分,福清核電項目部圓滿完成500kV倒送電范圍高壓廠變至核島中壓段母線60根中壓電纜的敷設工作,此項工作歷經16天,比原計劃提前4天敷設完成,標志著6號機組廠區6.6kV中壓主電源回路施工基本完成,為500kV倒送電節點的順利實現奠定了基礎。

    中壓電纜為630mm²的大截面電纜,總長度約為18000米,涉及核島ESA、ESD、ESE、ESF四個廠用電源系統。電纜敷設路徑從6號機組兩臺高壓廠變低壓側引出至核島安全廠房的中壓柜,需經6GF1溝廊道內橋架、6SL廠房的橋架直線段、垂直爬升、90度轉角等位置,敷設路徑復雜,部分區域空間狹小,人無法正常站位,增加了工作難度。

    福清核電項目部施工班組自行設計、制作安全爬梯和孔洞防護棚,根據電纜敷設路徑通道的變化,制作不同的滑輪組,安裝在電纜路徑通道上,極大地節省了人力、時間,讓電纜敷設工作有了更好的保證。

我來說兩句
網名: 您的聯系方式: (電話,手機)
驗證碼:
查看評論(0)
網友評論請注意

遵守中華人民共和國有關法律、法規,尊重網上道德,承擔一切因您的行為而直接或間接引起的法律責任。

中國核電信息網擁有管理留言的一切權利。

您在中國核電信息網留言板發表的言論,中國核電信息網有權在網站內轉載或引用。

中國核電信息網留言板管理人員有權保留或刪除其管轄留言中的任意內容。

如您對管理有意見請用 意見反饋 向網站管理員反映。
