中核五公司海陽核電1#核島CA01模塊吊裝成功

來源: 中國核工業第五建設有限公司 發布日期:2010-09-28

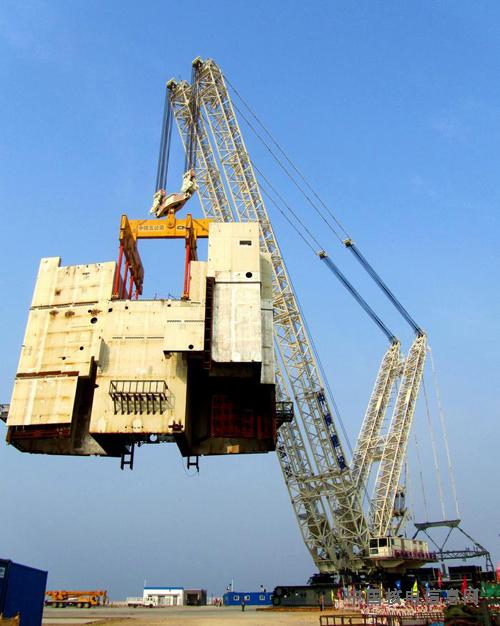

      9月27日13點30分,海陽核電一期工程1#核島重量最重、體積最大的CA01結構模塊成功穩坐在1#核島反應堆廠房底板上,吊裝全過程歷時6小時23分鐘,吊裝一次成功。

      本次吊裝圓滿成功標志著中國核工業第五建設有限公司海陽核電工程施工總承包部在海陽核電建造過程中又一重要里程碑節點的實現。國家核電技術公司黨組書記、董事長王炳華到現場觀摩指導,對參建各方付出的努力表示肯定。

      CA01模塊是反應堆廠房中蒸汽發生器和燃料通道模塊,由48個子模塊組成,整體外形呈不規則“T”字型,模塊外型尺寸,長約26米,寬約28米,高約23米;自重達835余噸,總吊裝重量1041余噸。由于模塊的吊裝重量重,外形尺寸大,內部組件眾多且分布不規則,模塊重心位置不易確定等因素,屬特大型吊裝,深受各方關注。

      吊裝過程中,3200噸吊車行走、回轉、變幅及落鉤動作流暢自如。人工輔助模塊進行精確就位調節期間,面臨CA20、CA04、CA05模塊及其旁邊林立的插筋,吊裝現場客觀環境較為復雜,各定位點作業人員各司其職,鎮靜自如,拉緊手中調節模塊位置的纜繩,集中精力進行微調。對講機、哨聲、旗語及時傳送著各種信息,大家全方位密切配合終于避免了吊裝過程的摩擦、刮、碰現象,達到安全、優質、高效的目標。

      面對本次特大型吊裝節點,各方精心組織,精細管理。國家核安全局深入海陽現場對吊裝前相關準備工作進行詳細檢查指導,參建各方克服各種困難從技術、人力資源配置、設備及工機具、生活后勤服務等方面進行周全準備;海陽核電工程施工總承包部精心組織現場施工,尤其對現場焊接、安裝測量、運輸、吊車站位地基等各環節施工先決條件進行嚴格檢查,落實每天的行動項,發現問題即在第一時間糾正整改,為確保吊裝活動一次圓滿成功奠定了堅實基礎,為AP1000后續施工積累了寶貴經驗。

中國核工業第五建設有限公司:黃光慧

我來說兩句
網名: 您的聯系方式: (電話,手機)
驗證碼:
查看評論(0)
網友評論請注意

遵守中華人民共和國有關法律、法規,尊重網上道德,承擔一切因您的行為而直接或間接引起的法律責任。

中國核電信息網擁有管理留言的一切權利。

您在中國核電信息網留言板發表的言論,中國核電信息網有權在網站內轉載或引用。

中國核電信息網留言板管理人員有權保留或刪除其管轄留言中的任意內容。

如您對管理有意見請用意見反饋向網站管理員反映。
