山東海陽核電全面實現年度工程目標
我國第三代核電自主化依托項目——中電投山東海陽核電項目二號核島CA20模塊今天(12月21日)成功吊裝就位,順利完成了2010年度的最后一個工程節點,至此,海陽核電項目2010年度計劃安排的11個工程節點全部完成,全面實現了年度工程目標。

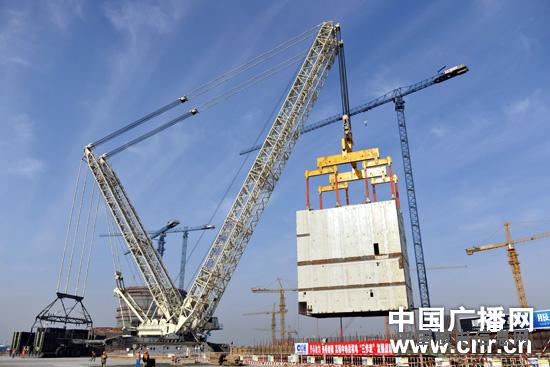

此次吊裝的CA20模塊是三代核電AP1000中最大的一個結構模塊,長21.4米,寬14.2米,高20.9米,近7層樓高,由32個墻體子模塊和40個樓板子模塊組成18個房間,其功能包括乏燃料的貯存、傳輸、熱交換及廢物收集與處理等。CA20模塊總重量近800噸,起吊總重量1025.7噸。吊裝工作于9時整開始,11時整完成,歷時2個小時。
隨著海陽核電二號核島CA20模塊的成功吊裝就位,海陽核電項目今年已成功實現了一號核島CA20、CV底封頭、CA01、CV筒體第一環、第二環、第三環成功吊裝就位,二號核島FCD(第一罐混凝土澆筑)、CV底封頭、CA20成功吊裝就位,一號、二號常規島FCD等11個重大里程碑節點。
